机房工程铺设静电地板设计方案

查看次数:3274 发布日期:2017/3/31 14:07:06

一、静电地板定义

     本防静电地板主要由三部分组成,底层是导静电铜网(非必需品),中间为支撑架主体,上部是主板+表面铺设材料(非必需品)。支撑架主体由支架、横梁以及罗丝等辅件组成。

铺设防静电地板活动地板,主要具有以下功能:

     1. 可拆卸性。因此,机房内设备可在防静电地板下进行自由的电器连接,便于铺设和维修,使机房整洁美观;
     2. 可以保护各种电缆、电线、数据线及插座,使其不受损坏;
     3. 可以利用地板下的空间作为空调的静压风库,获得满意的气流组织;
     4. 消除电缆外露对人体的危害;
     5. 可以利用防静电活动地板的可调性,消除地面的不平度,保证机房地面的整体水平度;
     6. 能使静电荷漏泄至地,并反射电磁辐射。

二、机房防静电架空活动地板安装

地面防静电地板施工工艺图如下:

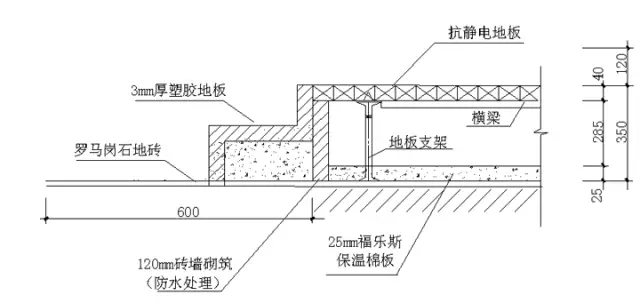

机房踢脚台阶施工工艺图如下:


进入机房架高地面的踢脚台应具有防水隔潮、美观大气、坚固实用等特点,本项目中,我方使用120mm砖墙砌筑以隔离机房架高地面,设一级台阶,台阶的宽度以300mm为宜,以砌素砼而成,根据实际需要,在台阶表面铺设防水材料,如大理石、丁纹钢板、塑胶地板等。

三、防静电架空活动地板施工步骤

      机房抗静电地板安装工程中,地面预处理十分关键,在铺设地板前必须先对地面进行较好的预处理,首先刷素泥一道,抹平机房地面,采用20厚1:2.5水泥砂砂抹面赶光,地面基础处理到平整、光滑、没有明显的坡度和不平,再刷机房专用地台漆二遍,起防潮、防霉作用。

      拉水平线,地面弹方格网线,弹线要反复校正。在机房四周墙面安装角钢支架,地面按地面弹线铺设金属屏蔽网(50*0.1紫铜片),金属屏蔽网与机房接地铜排相连,组成一个完整的机房屏蔽系统,具有接地、抗静电、抗干扰的作用。

      结合布线系统的设计及施工,在地面架空安装强弱电走线线槽及接地铜排,强弱电走线线槽之间间距大于30mm。

      在地面铺设和地板下四周墙面铺设25mm厚阿姆斯壮一级福乐期保温棉,包福乐斯不燃铝箔,起到保温、隔热、防潮作用,至此,地面预处理完成。

      铺设防静电地板,地板支撑脚直接安装在50*0.1紫铜片上方。敷设地板时,用水泡水平仪逐步找平,高度靠可调支架调节,相临地板间不得有缝隙,安装较重设备的地板下部加强支撑。地板板面标高300~350mm,具有足够空间形成地板下净压风库。

四、防静电架空活动地板施工注意事项

      由于本方案采用的是无边活动地板,配合精度高,其美观、整洁、耐用。但其施工难度大,要求施工人员的专业水平高,否则安装的地板配合精度不能达到要求。

      施工人员在敷设地板时应换干净的拖鞋,切割补角地板应放在机房外部进行。

      我们在地板安装前就已经设计好了机房整体设计效果图,我们采用的地板、天花和墙体屏蔽扣板的宽度都是600毫米,因此我们是将地板、天花和墙体整体考虑和设计的,设计的机房从天花到墙体扣板,再从墙体扣板从到地板都是缝缝相连的,看起来是一条直线,具有整体美观效果。在地板安装中,施工人员严格按照图纸设计,拉好对角线后再安装地板,虽然进度较慢,但整体效果和配合精度好。

      在地板施工中,还要注意异形地板(如风口地板、走线地板、电源插座安装地板等)的安装。地板板面上设置终端及其它设备使用的机房防水专用插座,用时开启,不用时闭合,即能保证使用方便,又能保证安全,克服了以往接线要翻地板的缺点。保证地板工程的防静电效果、接地效果。

      在机房综合工程完成后,一般还要留下4块或更多的地板,在地板上预留好引线孔或专用插座,在以后机房增加设备时,直接用其替换原有地板即可。

五、防静电架空活动地板施工

  • 活动地板的铺设应在机房内各类装修施工及固定设施安装完成并对地面清洁处理后进行。
  • 建筑地面应符合设计要求, 并应清洁、干燥。活动地板下空间作为静压箱时, 四壁及地面均应作防尘处理, 不得起皮或龟裂。
  • 现场切割的地板, 周边应光滑、无毛刺, 并按原产品的技术要求作相应处理。
  • 活动地板铺设前应按设计标高及地板布置严格放线, 将支撑部件调整至设计高度。
  • 活动地板铺设过程中应随时调整水平, 遇到障碍物或不规则墙面, 应按实际尺寸镶补并附加支撑部件。
  • 在活动地板上搬运、安装设备时, 应对地板表面采取防护措施。

六、施工注意事项:

1)  高架地板的支撑位置(以放样为准)不允许有其他施工物件阻碍放置。
2)  已施工完的地板表面在未交付使用前不得随意踩踏,如有交叉施工需要借用地板踩踏时,必须事前得到我公司现场管理人员同意方可。
3)  地板表面未加纸皮保护的,不准任何施工单位借用地板施工。
4)  地板表面不得使用任何重型脚手架。
5)  施工单位使用的梯子、轻型脚手架底部必须用厚胶皮绑住。
6)  各施工单位严禁在地板表面使用油漆、涂料、化工物品。
7)  各施工单位严禁用锤子或重物击打地板表面。
8)  严禁在地板表面使用各种刀具及硬物刻划。
9)  如有焊接施工,必须在地板表层另加三夹板等保护层,焊接火花严禁接触到地板。
10) 地板表面严禁倾倒水渍。

七、防静电架空活动地板验收

     活动地板铺设允许偏差:


活动地板铺设接缝应横平竖直, 铺设偏差应符合表2.6.7的规定:

  • 检验及抽样方法应符合下列规定:
  • 不平度用2m直尺和楔形塞尺沿纵、横、斜三方向测量。抽样比例为15%, 但不少于102m, 抽样点应包括门口处;
  • 垂直度用2m托线板逐墙检查, 每面墙不少于三处;
  • 接缝宽度用塞尺检查, 抽样比例为15%, 但不少于十处;
  • 水平度采用水平与塞尺配合检查, 抽样比例为15%, 但不少于五处。

八、活动地板交叉施工维护说明

为确保高架地板的施工质量不受交叉施工的影响,我公司特制订如下维护规则,希各协作施工单位共同遵守。

一、 高架地板的支撑位置(以放样为准)不允许有其他施工物件阻碍放置。

二、 已施工完的地板表面在未交付使用前不得随意踩踏,如有交叉施工需要借用地板踩踏时,必须事前得到我公司现场管理人员同意方可。

三、 经我公司管理人员同意后,交叉施工单位在借用地板施工时必须遵守以下维护规则,如有违反规定施工者,我公司将以数码相为依据,每次罚款五百元以示处罚。

1、 地板表面未加纸皮保护的,不准任何施工单位借用地板施工。
2、 地板表面不得使用任何重型脚手架。
3、 施工单位使用的梯子、轻型脚手架底部必须用厚胶皮绑住。
4、 各施工单位严禁在地板表面使用油漆、涂料、化工物品。
5、 各施工单位严禁用锤子或重物击打地板表面。
6、 严禁在地板表面使用各种刀具及硬物刻划。
7、 如有焊接施工,必须在地板表层另加三夹板等保护层,焊接火花严禁接触到地板。
8、 地板表面严禁倾倒水渍。
